Објаснето време на производство на меки ладилници

„Производството е од 30 до 45 дена“ е одговорот што го добиваат повеќето купувачи, и тоа е точно - но ја опишува само средината на временската линија. Реалноста од нарачка до складиште вклучува земање примероци, круга на ревизија, влез на материјали, инспекција, океански товар и царинење, а доцнењата поради кои датумите на лансирање на урнатините речиси никогаш не се случуваат на производната линија. Тие се случуваат пред тоа, во одобренија и материјали. Овој водич ја разложува целата временска линија на нејзините вистински компоненти, покажува каде всушност се губи времето и објаснува како да се компресира распоредот без да се преправаме дека физиката не важи. Силок (YiFuLong Outdoor Gear Co., Ltd.) наведува 7-15 дена земање примероци и 30-45 дена производство, и ова објаснува што се наоѓа околу тие бројки.


Што треба да значи „Време на олово“.

Дефинирајте го правилно или ќе планирате против погрешен број. Во строга смисла, „времето на довод“ се однесува на вкупното времетраење од одобрението за нарачка до готовата облека што ја напушта фабричката порта. Но, бројот што навистина му е потребен на брендот е поширок: ;вкупниот изминато време од поставување на нарачка за производство до примање готови производи подготвени за продажба, што опфаќа земање примероци, монтирање и конечно одобрување; набавка на ткаенина и облоги и влез во фабриката; рефус сечење, шиење и завршна обработка; контрола на квалитетот и пакување; товар, царинење и влез во магацин.

Фабричкото време на довод и вашето време на испорака се различни бројки. Планирајте го вториот.

Наодот што треба да го промени начинот на кој планирате

Ова е најкорисното нешто во истражувањето и е во спротивност со тоа каде повеќето купувачи го фокусираат својот притисок: ;повеќето брендови губат време пред да започне шиењето - достапноста на материјалите и одобренијата се вообичаеното тесно грло, а одложувањата на ткаенината најтешко се опоравуваат затоа што ништо низводно не може да започне без да се чува на масата за сечење. Доцното одобрување на бојата или ткаенината што не е во залиха на почетокот се каскади низ секоја подоцнежна фаза.

Еден производител го квантификува: 45% до 55% од доцнењата при првите нарачки се набавката на ткаенини и боење. Приближно половина од ризикот од одложување при прва нарачка се наоѓа во фаза што повеќето купувачи ја третираат како административна.

Заклучокот директно следи: ;сигурен начин да се заштити датумот на лансирање е рано да се заклучат ткаенината и одобренијата, а не подоцна да се компресира производството. Бркањето на фабриката во шестата недела не го враќа времето изгубено во првата недела.

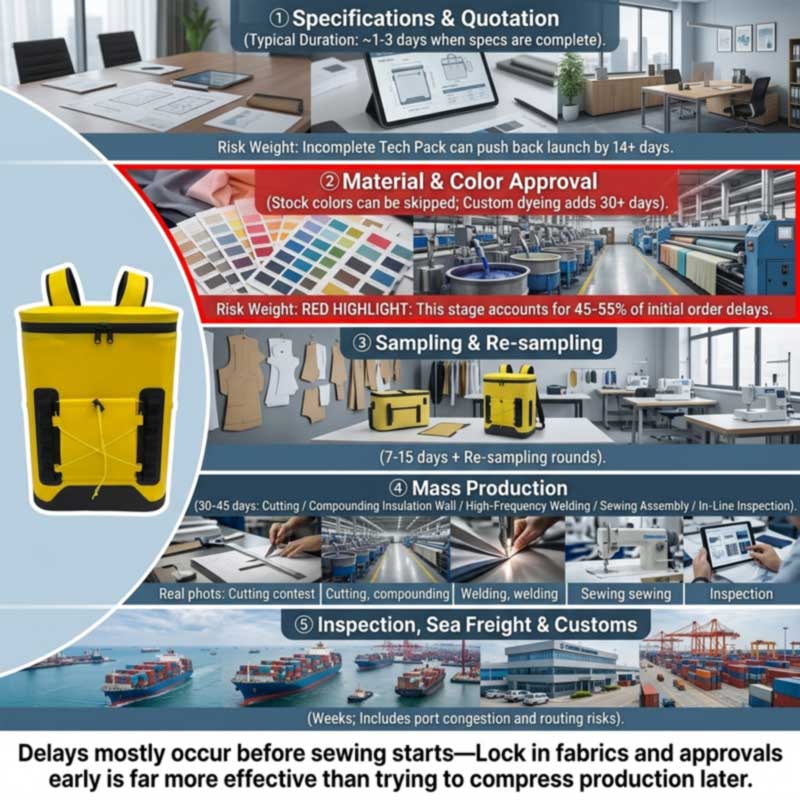

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Етапа по сцена

1. Спецификација и цитат

Брзо кога ќе заврши кратката: одредниците ставаат преглед на технолошки пакет и понуда околу 1-3 дена кога спецификациите се завршени. Бавно кога не е - ;нецелосните технолошки пакети се примарна причина за триење, често додавајќи 14 или повеќе дена до датумот на започнување на проектот, бидејќи фабриката не може точно да цитира или да ја исече ткаенината без прецизни мерења, спецификации за шевовите и сметка за материјали.

За ладилник, „комплет“ значи именување: материјал на обвивка и дениер, тип на изолација и дебелина на ѕидот, материјал на облогата и усогласеност на пазарот, тип на затворање и ниво на заптивка, капацитет и внатрешни димензии со толеранции, хардвер, ремен, метод на брендирање и пакување.

2. Материјали и одобрение на бои - вистинското тесно грло

Реперите сугерираат; 3-7 дена за избор на ткаенина и примероци во некои програми, но приспособените бои, боење или специјални материјали може да потраат подолго - а „подолго“ може да биде значително: ;ако брендот бара ткаенини по мерка или специјализирани облоги, временската рамка може да се продолжи за 30 дена или повеќе.

Мекиот ладилник има повеќе струи од материјалот од облеката: ткаенина од школка, пена со затворени ќелии, фолија од типот на храна, херметички или водоотпорни патенти, токи, ткаенини и етикети. Секој од нив има свое време на влез, а најбавниот го поставува датумот на започнување. Хардверот и облогите заслужуваат посебно внимание, бидејќи се мали, евтини и рутински заборавени - сепак, дури и кога ткаенината и работната сила се подготвени, една функционална или брендирана компонента што недостасува може да го спречи почетокот на производството.

3. Земање примероци и ревизии

Силок наведува 7-15 дена за примероци, подолги за доградба каде што прво мора да се дизајнираат шаблоните и алатите за заварување. Променливата не е создавање; тоа е бројот на кругови - а круговите се водени од краткиот квалитет и брзината на повратни информации. ;Доцнењата во повратните информации од купувачите или нејасните спецификации ја продолжуваат временската рамка за одобрување на примерокот, а една препорачана дисциплина е ;48-часовно правило за ревизии на примероците за да се осигура дека моментумот нема да се изгуби.

4. Масовно производство - 30 до 45 дена

Што всушност се случува внатре во тој прозорец, за заварен ладилник: обвивка за сечење, пена и лагер; ламинирање на изолираниот ѕид; високофреквентно заварување на телото, основата и затворањето; шиење на темпераментот, џебовите, жиците и облогите; склопување и хардвер; во линија инспекција во текот на; доработка и пакување.

Вреди да се напомене за закажување: многу поладни градби поминуваат низдве различни производни линии— линијата за високофреквентно заварување и линијата за шиење. Во Силок, овие седат во посебни простории на истиот кат, а сошиената конструкција е основна способност во куќата, а не чекор преку аутсорсинг. Изградбата што ги користи и двете е малку подолга внатрешна рута од само заварениот или само сошиениот производ, што е една од причините зошто комплексноста влијае на производниот прозорец. Целосната низа е воКако се произведуваат ранци со меки ладилници.

5. Инспекција

Резервирајте го на околу 80% завршено, за да имате време за преработка. На ладилник, оставете време за конкретно тестирање на водата и запомнете дека исплатата на билансот обично е поврзана со помината проверка. ВидиИнспекција на квалитетот на мек ладилник пред испорака.

6. Товар и царинење

Сценските купувачи најчесто целосно ги испуштаат. Транзитот преку океанот плус клиренсот на дестинацијата додава недели и е изложен на прекини надвор од ничија контрола. Неодамнешните услови за рутирање ја илустрираат скалата - еден производител забележува дека превозниците се пренасочуваат околу Кејп на добра надеж создавајќи автоматско доцнење од 10 до 14 дена за пратките во Европа. Ладилниците се исто така гломазни и наполнети по волумен, што е важно за трошоците повеќе од времето; видиПроизводител на ранец за кулер на големо: Масовни цени и услови за FOB.

Вообичаени причини за доцнење

Причина Типично влијание Превенција
Нецелосен технолошки пакет Додадени се над 14 дена пред почетокот Однапред наведете материјали, димензии, толеранции, затворање и усогласеност
Прилагодена боја / прилагоден материјал 30+ дена; ~половина од ризикот од задоцнување од прв ред се наоѓа овде Користете ги залихите бои за прва нарачка или веднаш започнете со лабораториски падови
Бавни повратни информации од купувачот Го проширува секој круг на земање примероци Единствен носител на одлуки; Правило за одговор од 48 часа
Промени во дизајнот во средината на процесот Денови до недели; може да ја поништи бојадисаната ткаенина Рано заклучување на дизајнот и материјалната основа; третирајте ги промените како нови ставки
Недостасуваат облоги или хардвер Целосно го блокира вчитувањето на линијата Нарачајте гарнитури рано; потврдете ги влезните датуми пред вчитувањето на линијата
Национални празници Недели - Пролетниот фестивал е повеќенеделен прекин Нарачајте пред забавување; видете го водичот за Кина
Неуспешна проверка / преработка Денови до недели Јасни дефиниции за дефекти и договорен примерок од злато пред производство
Товар и царина Недели, променлива Изградете тампон; не планирајте на минимум транзит

Две од овие заслужуваат акцент. Промените во средината се скапи со време, како и со пари: ;повторно искривување на боите, повторно плетење панели или редизајнирање откако ткаенината е веќе обоена, додавајќи денови или недели - рано заклучете ги клучните дизајнерски елементи и основите на ткаенината и третирајте ги големите промени како нови кодови на ставки со нивните очекувања за време на производство. И празниците не се фуснота: ;националните празници во производствените земји бараат или напредно нарачување или дополнително вградено време на тампон. За поладни торби, чиј прозорец за нарачка се наоѓа во текот на периодот на Пролетниот фестивал, ова е ограничување за планирање од прв ред - видетеПроизводител на меки ладилници во Кина: Целосен водич за OEM.

Како всушност да се компресира времеплов

Растови кои работат, приближно според ефективноста:

  1. Изберете залихи материјали и залихи бои.Ова го отстранува единствениот најголем извор на одложување по прва нарачка - без циклус на лабораториски натопување, без чекање за многу бои.
  2. Поднесете целосна спецификација.Кратката подготвеност за производство го претвора циклусот за откривање од 14 дена во понуда од 1 до 3 дена.
  3. Однапред одобрувајте основни материјали за повторување на програмите.Стандардниот совет е: однапред да се одобруваат основни ткаенини за да се прескокнат повторените лабораториски падови - втората нарачка на одобрен материјал е материјално побрза од првата.
  4. Консолидирајте ги повратните информации и одлучете брзо.Еден носител на одлуки, еден консолидиран одговор, фиксна обврска за пресврт. Консолидирањето на повторувањата на примерокот со обезбедување јасни, целосни спецификации е документирана рачка.
  5. Започнете од постоечка платформа.Брендирањето и спецификациите се менуваат на докажано инженерство за прескокнување на заварена градба и целосно развој на алатки за заварување.
  6. Нарачајте во оф-сезона.Фабричкото вчитување е вистинско ограничување; истиот редослед поставен во потивок прозорец се распоредува порано.
  7. Воздушен товар, само како итен случај.Искрената рамка: авиопревозот може да се врати за две до четири недели на крајот, но по неколку пати повеќе од цената на морето, па затоа работи како итен лост наместо како план.
Што не може да се компресира.Заварувањето, ѕидното ламиниране и стврднувањето одземаат време; Брзањето со нив создава дефекти кои не успеваат да се прегледаат и чинат повеќе време отколку што заштедиле. На тестирањето на водата му треба времетраење за да се открие бавното протекување. Океанскиот товар е фиксиран по географија. Добавувачот кој се согласува со кој било рок без да разговара за материјалите, одобрувањето на бојата и фабричкото полнење не планира - а распоредот договорен за оптимизам е најчестиот пат до пропуштената сезона.


Планирање наназад: работен распоред

Работете од датумот на полица, а не од нарачката за купување. Одземете, по овој редослед:

Чекор назад од датумот на полица Дозволи
Примање магацин, КК и огласување Денови до една недела
Внатрешна испорака од пристаништето Денови
Царинење Денови, променливи
Транзит по океанот Недели, зависни од маршрутата - додадете тампон
Инспекција пред испорака и каква било преработка До една недела
Масовно производство 30-45 дена
Влезен материјал (најдолга оловна ставка) Денови до недели; 30+ ако е обоена по нарачка
Рунди на земање примероци и одобрување 7-15 дена плус ревизии
Спецификација и цитат 1-3 дена ако е завршена
Празник тампон Недели ако распоредот го надминува Пролетниот фестивал

За летен поладен опсег, оваа аритметика обично го одредува датумот на обврската во есен или рана зима. Брендот што започнува напролет за јунски лансирање веќе ја изгуби сезоната - а ладилниците се сезонски, па стоките што пристигнуваат доцна чекаат една година наместо еден месец. Комерцијалните последици се опфатени воКако да започнете сопствен бренд за ранец за кулер.

Не заборавајте на пренарачувањето.Ако првото возење се распродаде, замената трае истите 30-45 дена плус товарот - така што распродажбата на средината на сезоната значи дека повторното залихи пристигнува по сезоната, освен ако повторното нарачка не било планирано во оригиналниот распоред. Одлучете ја вашата активирачка точка за повторно нарачка пред да слета првата пратка.


Sealock Lead Times

Цитат Брзо на целосна спецификација
Земање примероци 7-15 дена; подолготрајно за развој на приземјување додека моделите и алатките за заварување се дизајнирани
Производство 30–45 дена по потврдата на примерокот и депозитот
Услови MOQ 300 парчиња по дизајн; ФОБ Гуангдонг
Способност Внатрешни линии за високофреквентно заварување и линии за шиење - посебни простории, ист кат; многу градби ги користат и двете
Квалитет IQC / IPQC / OQC, земање примероци AQL, отпишување со златен примерок, сериско тестирање со целосно потопување во вода; SGS или QIMA добредојдени
Потекло Кина или Виетнам на истата спецификација
Сертификати ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Платформи кои го скратуваат првиот распоред - постојните заварени конструкции во залихи бои, така што нема развој на шаблони и без многу бои:

Слика Модел Зошто го скратува распоредот Врска
28L airtight-zipper insulated backpack cooler SL-I274 Ладилник за ранец од 28 литри херметички со патент (SL-I274) Докажана 48-часовна запечатена градба, четири бои Прикажи
Insulated soft cooler backpack with molded lid SL-E050B Ранец со изолиран ладилник, обликуван капак (SL-E050B) Веќе развиени две големини - проширување на опсегот без нова алатка Прикажи
Roll-top leakproof soft cooler SL-I288 Мек ладилник кој не пропушта ролна (SL-I288) Постоечки тен/сиви бои; карактеристичен без прилагодена многу боја Прикажи
Insulated leakproof cooler backpack SL-I075A Изолиран ранец за ладилник, отпорен на протекување (SL-I075A) Платформа за вредност во три акции бои Прикажи

ЧПП: Време на довод на меки ладилници

П: Колку долго трае производството на меки ладилници?

О: Масовното производство е обично 30-45 дена по потврдата на примерокот и депонирањето, со примероци 7-15 дена претходно. Но, нарачката до магацин е подолга - додадете спецификации и понуда, влезен материјал, ревизии на примероци, инспекција, океански товар и царинење. Два до три месеци од одобрувањето е реална бројка за планирање.

П: Од каде всушност доаѓаат доцнењата?

О: Најчесто пред да започне производството. Достапноста на материјалите и одобренијата се вообичаеното тесно грло, а доцнењето на ткаенината е најтешко да се опорави бидејќи ништо долу не може да започне без материјал на масата за сечење - еден производител припишува 45-55% од доцнењата од прв ред на набавката и боењето на ткаенината. Доцното одобрување на бои се пробива низ секоја подоцнежна фаза.

П: Колку додава приспособена боја?

О: Потенцијално 30 дена или повеќе, бидејќи прилагоденото боење носи свој циклус на одобрување на лабораториски натопување и време на производство на многу бои. За прва нарачка под временски притисок, изборот на боја на залиха е единствениот најефикасен начин за заштита на распоредот.

П: Може ли да го забрзам производството ако доцнам?

О: Само во граници. Воздухопловниот товар може да закрепне две до четири недели на крајот по неколку пати повеќе од морската цена, што го прави лост за итни случаи наместо план. Заварувањето, ѕидното ламиниране и тестирањето на водата одземаат време, а брзањето со нив создава дефекти кои не успеваат да се прегледаат и чинат повеќе време отколку што заштедуваат. Заштитете го датумот со рано заклучување на материјалите и одобренијата, а не со компресирање на производството подоцна.

П: Колку напред треба да нарачам летен опсег?

О: Работете наназад од датумот на полица преку примање во складиште, испорака во внатрешноста, царина, транзит преку океанот, проверка, производство од 30–45 дена, влез на материјали, земање примероци и одобренија - потоа додадете тампон за одмор ако распоредот го надминува Пролетниот фестивал. За повеќето летни ладилници што ја ставаат посветеноста во есен или рана зима.

П: Што ја прави најголемата разлика во моето време на водство?

О: Целосна спецификација и боја на акции. Кратката подготвеност за производство ја претвора двонеделната јамка за откривање во понуда за еден до три дена, а залихите боја ја отстрануваат количината на боја од критичната патека. После тоа: брзи, консолидирани повратни информации за време на земање примероци и почнувајќи од постоечка платформа наместо развивање на нова шема.

Планирате распоред?Sealock (YiFuLong Outdoor Gear Co., Ltd.) произведува заварени и зашиени меки ладилници во Кина и Виетнам, наведувајќи 7-15 дена земање примероци и 30-45 дена производство. Испратете го вашиот датум на полица и тимот ќе го обработи календарот наназад со вас - и јасно кажете го ако не одговара.

Е-пошта:info@sealock.com.hk |  Телефон: +86-13632981825  | Прелистајте го опсегот на меки ладилници

Реперите и статистиката за одложувања наведени овде ги одразуваат јавно достапните извори на производство на облека и меки производи од средината на 2026 година и варираат во зависност од фабриката, производот, материјалите и сезоната. Времето на транспортот особено се менува со условите за рутирање. Потврдете го тековното време на испорака и капацитет со вашиот добавувач пред да се заложите за датумот на лансирање.
